DOTAČNÍ ČMUCHAL: Fotovoltaické elektrárny na veřejných budovách

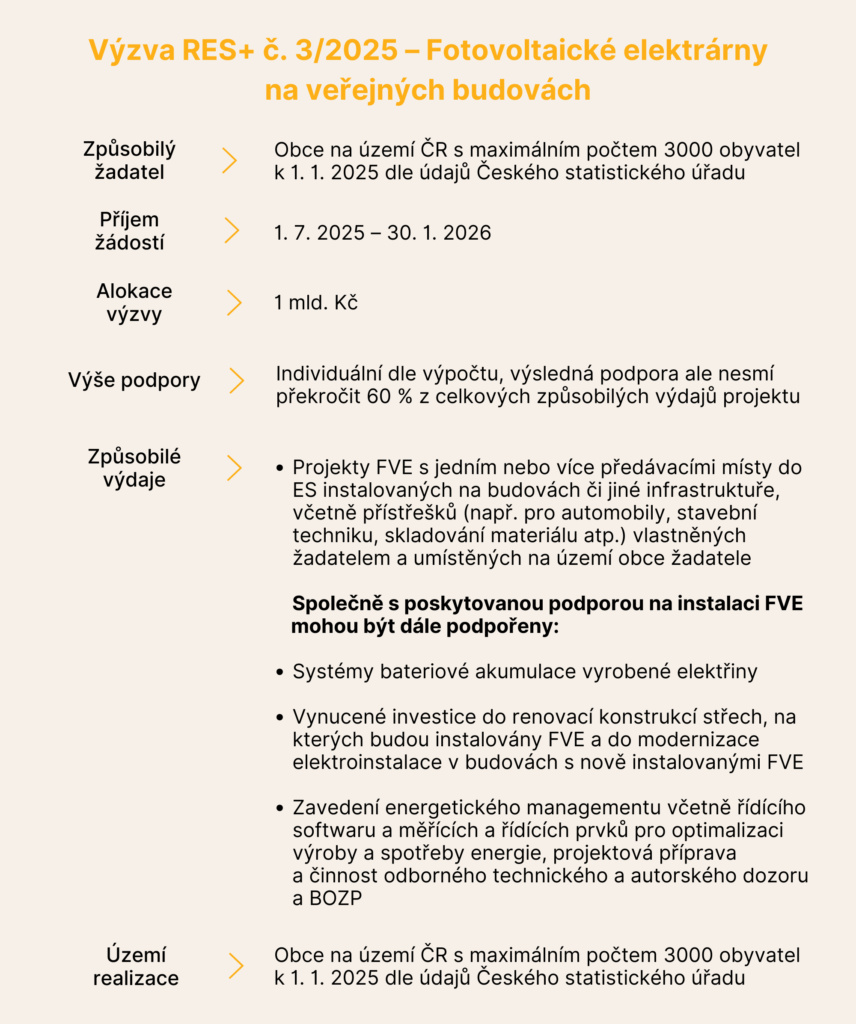

Výzva RES+ č. 3/2025 z Modernizačního fondu podporuje instalaci fotovoltaických elektráren na veřejných budovách menších obcí (do 3000 obyvatel). Obce mohou žádat o podporu na nové FVE s instalovaným výkonem do 1 MWp na jedno předávací místo.
Dotaci lze získat také na související investice, jako jsou bateriové akumulační systémy, vynucené renovace střech či modernizace elektroinstalace a zavedení energetického managementu.

Komentář
Výzva RES+ č. 3/2025 je zaměřena na obce do 3 000 obyvatel a podporuje instalaci nových fotovoltaických elektráren na veřejných budovách. Obce tak mohou získat další zdroj levné energie a zároveň se připravit na rozvoj komunitní energetiky. Významnou novinkou této výzvy je možnost podpořit bateriovou akumulaci elektrické energie až do dvojnásobku instalovaného výkonu fotovoltaické elektrárny. Celková alokace činí jednu miliardu korun a dotace může pokrýt až 60 % způsobilých výdajů projektu.
Parametry úspěchu
Včasné podání žádosti
- Alokace výzvy činí 1 mld. Kč, projekty budou hodnoceny v pořadí, jak budou podány.
- Je proto nezbytné zahájit projektovou přípravu se značným předstihem.
K žádosti o dotaci se sice nepředkládá projektová dokumentace, položkový rozpočet a energetický posudek, ale na druhou stranu údaje z těchto dokumentů se budou vyplňovat do výpočtového nástroje, který je povinnou přílohou žádosti o dotaci.
Správně zvolit velikost obce
- Projekty mohou být realizovány na území obce s maximálním počtem obyvatel 3000 k 1. 1. 2025 dle údajů Českého statistického úřadu.
Stavební řízení
- K žádosti o dotaci je sice formálně dostačující doložit zahájení stavebního řízení, nicméně na základě zkušeností z podobných výzev doporučujeme předložit již pravomocné a platné stavební povolení. Jen tak lze zajistit, že celá realizace projektu bude z hlediska dotačních podmínek plně pokryta
a nevzniknou zbytečná rizika spojená s posuzováním způsobilosti výdajů.
Smlouva o připojení
- Ačkoli je smlouva o připojení vyžadována až při podpisu Rozhodnutí o poskytnutí dotace, doporučujeme ji mít vyřízenou již při podání žádosti.
V praxi se totiž často stává, že distributor nepovolí připojení plánované fotovoltaické elektrárny v plném rozsahu – a včasné zjištění těchto omezení může zásadně ovlivnit podobu projektu, výslednou výši podpory i úspěšnost celého projektu.
Kontakt (další informace, dotazy)
David Brtna
brtna@AQE.cz
+420 731 640 428
Mohlo by vás zajímat
Regulatorní sandboxy: Proč je ještě v Česku nemáme?
Každá země má svůj vlastní kontext, historii a zkušenosti, ale nelze na ně svádět všechny problémy. Stačí jen chtít a nehledat důvody, proč něco nejde. Potom už stačí jen dodržet základní pravidla implementace.
14. 10. 2024
AI na radnici: Revoluce nebo evoluce? Průvodce pro města a obce
„ChatGPT nahradí úředníky!“ „Umělá inteligence převezme státní správu!“ „AI ohrožuje demokracii!“ Podobné titulky se na nás valí ze všech stran. Realita je ale, jako obvykle, mnohem zajímavější – a především praktičtější.
26. 11. 2024
Výhody on-line participace
Participace obyvatel při rozvoji města je fenomén dnešní doby. Díky pandemii COVID-19 jsme se všichni museli naučit více pracovat z domova a omezili setkávání. Jak využít tyto zkušenosti při spolupráci města s občany?
14. 11. 2020
Jak na kontroly dotačních projektů u podnikatelů
Co dělat, když se do firmy chystá kontrola? Hlavně nepanikařit a v klidu se připravit. Všichni víme, že kontroly dotačních projektů nejsou příliš populární. Většinou ale není problém jimi projít, zvlášť s kvalitně připravenými podklady.
29. 7. 2024
